Можно ли менять планировку деревянного дома после строительства

Можно ли менять планировку деревянного дома после строительства

Планировку дома из бруса или бревна можно менять после завершения строительства, но свобода таких работ зависит от устройства конкретного сруба. Перенос легкой перегородки не равен по последствиям устройству нового проема в наружной стене или демонтажу опоры под балкой. Деревянный дом работает как связанная система: стены воспринимают нагрузку перекрытий и кровли, венцы меняют размеры при колебаниях влажности, а проемы зависят от обсадных коробок и компенсационных зазоров. Поэтому безопасная перепланировка начинается с определения несущих элементов, состояния дома и характера будущих изменений.

Что меняется вместе с новой схемой помещений

перепланировка дома

Любое изменение планировки влияет не только на расположение комнат. При демонтаже стены может измениться путь передачи нагрузки от второго этажа или кровли к фундаменту, а при возведении тяжелой перегородки – появиться дополнительное давление на перекрытие. В бревенчатом доме особенно чувствительны длинные пролеты: удаление промежуточной опоры увеличивает прогиб балок, появляются скрипы пола и перекосы дверей.

Меняется и теплотехническая схема. Объединение нескольких комнат увеличивает объем, который должен прогревать прежний контур отопления. Перенос перегородок способен нарушить движение воздуха от приточных устройств к вытяжке, а появление нового санузла повышает влажностную нагрузку. Если новая комната отсекает радиатор или вентиляционный канал, зимой возникают холодные зоны и конденсат. Поэтому хороший проект перепланировки одновременно проверяет конструктив, отопление, вентиляцию, электрику и влагозащиту.

Несущие стены, балки и кровля: что нельзя демонтировать вслепую

планировка деревянного дома

В домах из бруса и бревна наружные стены почти всегда участвуют в несущей схеме. Внутренние стены тоже могут поддерживать балки перекрытия, коньковый прогон, стойки или элементы стропильной системы. Такая стена может выглядеть как обычная перегородка, однако ее демонтаж без расчета меняет распределение нагрузки.

Каркасные ненесущие перегородки демонтировать проще, если внутри нет скрытых коммуникаций и они не используются для раскрепления конструкций. С рублеными перегородками ситуация сложнее: они могут быть связаны с наружными стенами врубками и участвовать в пространственной жесткости сруба. Новый широкий проем в брусовой стене требует усиления боковых участков, перемычки и правильной обсадной схемы. Нельзя просто выпилить часть венцов и зафиксировать края металлическими уголками – сезонные подвижки древесины продолжатся.

При изменении мансарды отдельно проверяются стойки, затяжки и подкосы. Удаление одного элемента ради свободной планировки может изменить работу всей стропильной фермы. В таких случаях применяются новые балки, ригели, металлические рамы или дополнительные опоры, рассчитанные под фактические нагрузки.

Коммуникации при новой планировке

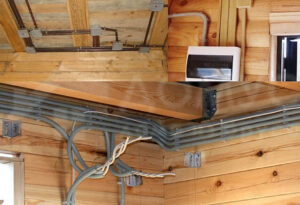

коммуникации в доме

Перенос помещений часто ограничивается не стенами, а инженерией. Радиатор можно перенести, если сохранены гидравлический баланс и возможность удаления воздуха из системы. Для теплого пола сложнее: контуры заложены в стяжке или перекрытии, и новая перегородка не должна перекрывать зоны нагрева или создавать локальный перегрев древесины.

Новый санузел требует расчета канализационного уклона, подведения воды, гидроизоляции пола и вентиляции. Чем дальше он находится от стояка или септика, тем сложнее скрыть трубы без ослабления балок. В деревянных перекрытиях нельзя без расчета вырезать крупные отверстия в несущих балках ради канализации. Иногда рациональнее провести коммуникации в техническом коробе.

Электропроводка тоже подстраивается под новую схему. Перенос розеток и выключателей в готовом срубе выполняется с учетом пожарной безопасности, доступности соединений и подвижек стен. Если меняется назначение помещения и появляются мощные потребители, проверяются сечение кабеля, защитные автоматы и нагрузка на щит.

Фундамент и усадка

добавление этажей в доме

Большинство легких перепланировок фундамент не затрагивает. Ситуация меняется, если вместо перегородки появляется массивная печь, камин, кирпичная стена, тяжелая лестница или новая несущая колонна. Нагрузка должна передаваться на элемент основания, способный ее принять. Установка тяжелой конструкции просто на деревянное перекрытие может вызвать прогиб и локальную деформацию.

Особое внимание требуется при пристройке, устройстве нового входа, увеличении площади или изменении наружного контура. Здесь речь уже идет не только о планировке, а о реконструкции. Новый фундамент должен работать совместно со старым либо отделяться деформационным швом. Жесткое соединение оснований с разной осадкой часто приводит к трещинам в отделке и перекосам примыкания.

Усадка сохраняет значение даже в давно построенном доме. Бревно и массивный брус продолжают реагировать на сезонную влажность, поэтому новые стойки делают регулируемыми, проемы – с компенсационными зазорами, а вертикальные отделочные элементы не должны мешать стене перемещаться по высоте.

Когда нужны обследование, проект и согласование

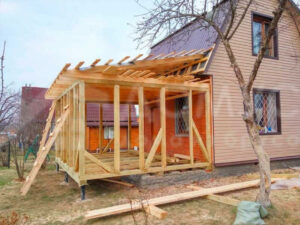

пристройка к дому

До начала работ важно разделить обычное изменение внутренних перегородок и реконструкцию объекта. Если меняются несущие конструкции, наружные параметры дома, площадь, объем или иные характеристики объекта капитального строительства, требуется профессиональная оценка и может возникнуть необходимость оформления реконструкции. Для объектов ИЖС градостроительное законодательство предусматривает уведомительный порядок планируемой реконструкции; конкретную процедуру необходимо сверять с действующей региональной практикой и параметрами работ.

Инженерное обследование особенно необходимо перед демонтажом рубленой стены, устройством большого проема, переносом опор, изменением лестничного проема и вмешательством в перекрытия или стропила. Специалист фиксирует направление балок, состояние венцов, прогибы, трещины, опирание кровли и фундамент под потенциальными точками нагрузки. На основании обследования выпускается схема усилений и последовательность монтажа. Самовольное вмешательство опасно и технически, и при оформлении недвижимости. Деформации могут проявиться после отопительного сезона, снеговой нагрузки или изменения влажности.

Сколько времени и денег закладывать на переделку дома

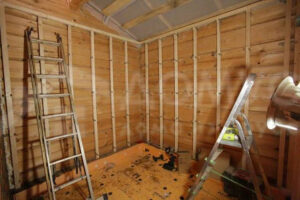

планирование дома после постройки

Стоимость зависит не от площади переставленной стены, а от глубины вмешательства. Демонтаж легкой перегородки и локальный перенос электрики выполняются относительно быстро. Новый проем в несущей стене требует расчета, временного подхвата конструкций, усиления и восстановления отделки. Перенос кухни или санузла добавляет сантехнику, вентиляцию, гидроизоляцию и часто переделку пола. Самыми дорогими становятся изменения, связанные с фундаментом, перекрытиями и кровлей.

Перед началом работ полезно пройти короткую последовательность:

  • Поднять исходный проект дома и определить несущую схему, направление балок и расположение инженерных трасс;
  • Обследовать фактическое состояние бруса или бревна, проемов, перекрытий и фундамента;
  • Проверить, не превращает ли планируемое изменение перепланировку в реконструкцию, требующую оформления;
  • Разработать узлы усиления, переноса коммуникаций и компенсации сезонных подвижек древесины;
  • Составить смету с восстановлением отделки, гидроизоляции и теплоизоляции, а не только с демонтажом и монтажом;
  • Привлекать подрядчика с опытом именно в деревянных домах, где жесткие решения для каменных конструкций часто неприменимы.

Перепланировка деревянного дома после строительства возможна и нередко позволяет адаптировать жилье под изменившийся состав семьи, работу из дома или новые бытовые сценарии. Безопасный результат достигается тогда, когда изменения оцениваются не как косметический ремонт, а как вмешательство во взаимосвязанные конструкции и инженерные системы. Чем ближе работа к несущим стенам, перекрытиям, фундаменту и внешнему контуру, тем важнее обследование и проект. Это обходится дешевле, чем исправление прогибов, продуваний, перекосов и сырости после неудачной переделки.
